技术交流--锚索支护

发布时间:2020/6/30 作者: admin

北京海淀区西北旺镇新村一期公建项目工程场地西侧紧邻地铁16号线西北旺站,一期基坑围护桩距离车站结构最小净距未18米,综合考虑基坑周边环境,选用一期基坑非临近地铁侧采用单排800@1400钻孔灌注桩+锚索,临近地铁处选取双排800@1400钻孔灌注桩+锚索支护。

1. 技术要求

1.1 锚索预加拉力宜取锚索轴向拉力的0.75~0.9倍。

1.2 锚索灌浆采用二次灌浆法,二次高压注浆应在锚固段第一次灌浆体强度达到5MPa时进行,二次高压注浆压力宜控制在2.5~3.0MPa。二次注浆量可根据注浆工艺及锚固体的体积确定,不宜少于一次注浆量。施工过程中,一次注浆管宜与锚索一起放入钻孔,注浆管内端距孔底500~1000mm,二次高压注浆的出浆孔和端头应密封,保证一次注浆的时浆液不进入二次高压注浆管内。

1.3 锚索应在锚固体和外锚头强度达到15MPa以上(并达到设计强度等级的75%)后进行张拉锁定,张拉荷载为设计荷载的1.1倍,稳定5~10min后,退至锁定荷载锁定。

1.4 锚索钻孔过程中不得扰动周围地层,锚索水平、垂直方向孔距误差不大于100mm,钻孔的偏斜角度不应大于2%。灌浆时避免有水流出而带走水泥桨体,尽量不要采用泥浆护壁施工工艺,泥浆会降低锚固体和土体之间的粘结强度,钻孔深度应超过锚索设计长度0.3~0.5m。锚索隔离架沿轴线方向每隔1.5m设置一个,锚索杆体的保护层厚为25mm。锚索浆体采用水泥砂浆或水泥净浆,浆体设计强度不低于20MPa。

1.5 注浆采用水泥浆,水灰比宜取O. 5~O. 55 ,对改善注浆料有特殊要求时,可加入一定量的外加剂或外掺料。

2.施工顺序

2.1 施工围护桩、冠梁、挡土墙,再开挖基坑至第一道锚索下方约0.5米,施工第一道锚索。

2.2开挖至第二道锚索下方0.5米,施工第二道锚索。


2.3 随开挖随打锚索,开挖至基底标高。

2.4 回筑地下室结构,同步

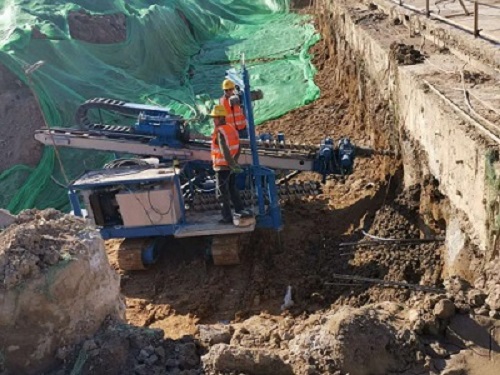

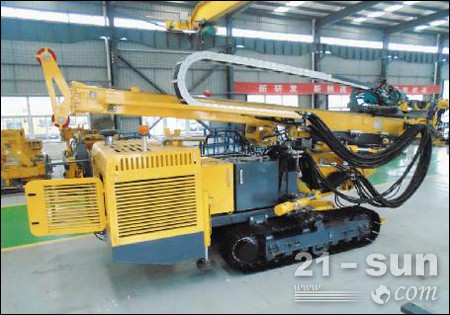

3.施工设备--多功能液压锚固机

钻机结构采用整体式,配有履带行走底盘和夹持卸扣器;履带底盘移动迅速,对中孔位方便;夹持卸扣器可以自动拆卸钻杆和套管,降低了工人的劳动强度,提高拆卸效率;多功能锚固钻机采用全液压控制,操作方便灵活,移位方便,机动性能好,省时省力。

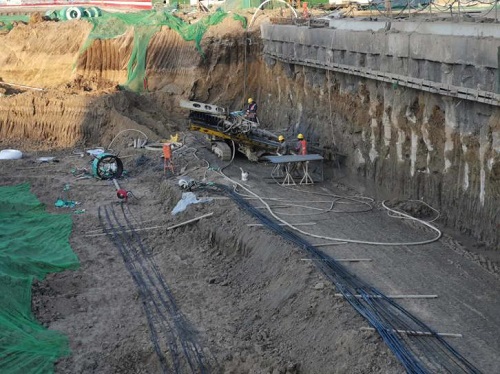

4.现场施工

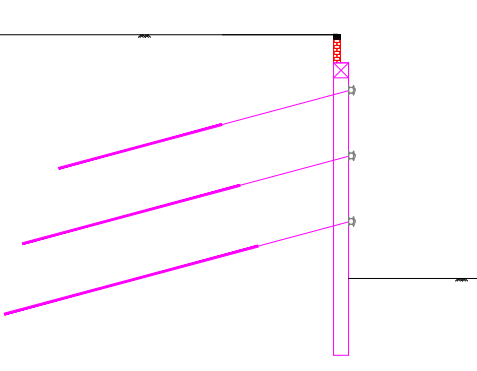

一步锚索施工

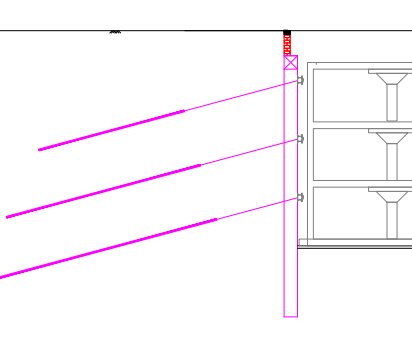

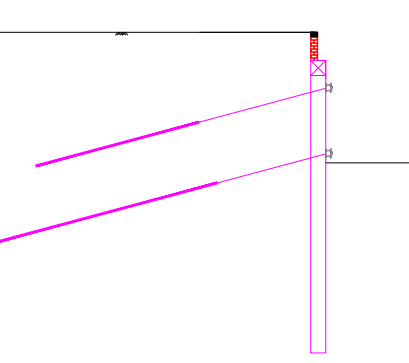

二步锚索施工

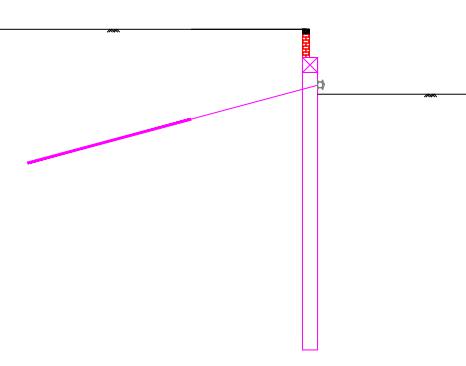

底部锚索施工



上一篇:水电安装工程与土建工程在施工阶段的协调配合

下一篇:充“电”保安全

最新资讯
春昇建设企业微信春昇建设企业微信
Copyright © 春昇建设集团有限公司  版权所有  备案号:陕ICP备18022681号-1  网站地图
地址:陕西省西安市雁塔区旺座曲江F座2003室  电话:029-81771909   座机:029-81771909
技术支持:动力无限
咨询热线
029-81771909
在线咨询
二维码
扫一扫关注我们
